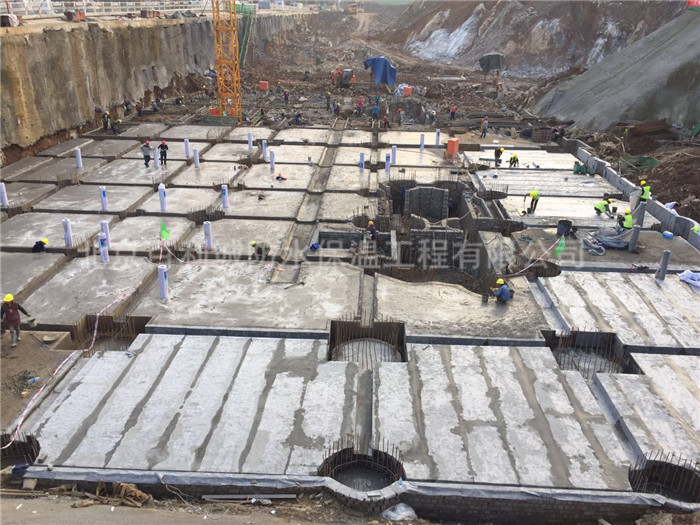

地下室防水施工方案

2022-08-10   来源:百利城    点击:




  一、主要地下室防水材料
  SBS改性沥青防水卷材(II型、聚酯胎),厚度分别为3mm、4mm。
  二、地下室防水作业条件
  防水基层表面应平整,其强度等级应达到设计要求,不得有空鼓、裂缝、起砂、脱皮等缺陷;且管子根、阴阳角等部位应做成圆弧,圆弧半径≥50mm,以便卷材粘贴。防水基层、穿墙管件、变形缝、后浇带等部位必须符合设计和规范的规定,并验收合格。在垫层混凝土上砌好保护墙,抹好防水基层并干燥。高聚物改性沥青防水卷材,进入施工现场按规定要进行抽样复验。不合格的材料绝对不能应用在地下防水工程上。雨雪天、五级风及以上者不得施工。
  三、地下室底板防水施工
  1、工艺流程
  基层清理→涂布底油→弹线定位→铺贴附加层→第一道防水卷材铺贴(空铺法)→第二道防水卷材铺贴(热熔法)→边缝处理→质量检验→成品保护
  2、施工工艺
  (1)基层清理
  在涂刷基层处理剂之前,必须将防水基层彻底打扫干净,清除一切杂物,棱角处的灰尘清理干净。
  (2)涂刷冷底子油
  基层干燥后,涂刷基层处理剂。用长把滚刷把冷底子油涂刷在干净干燥的基层表面上,阴阳角处及复杂部位用油漆刷刷涂,要求不露白,涂刷均匀、薄厚一致,切勿反复滚刷、漏刷,不得有麻点、露底现象。干燥至不粘脚后方可进行下道工序。
  (3)附加层施工
  地下室底板的积水坑、电梯井等阴阳角、穿墙管、变形缝及所有角度小于135º的阴阳角部位、立面墙与平面交接处等薄弱部位要铺贴附加层,宽度不小于500mm,两边均匀搭接250mm,在由三个面组成的阴角、底板外侧立在与平面交接处阴角、以及防水容易被从外侧损坏的地方,还需在防水外面加第二层附加保护层。附加层必须经项目质检员验收合格后再报监理验收通过后方可进入下道工序。附加层可根据不同部位选用满粘、点粘或空铺。
  (4)弹线、试铺
  冷底子油干燥后,在铺贴卷材前,先在基层上弹好粉线,确定卷材铺贴位置及搭接缝尺寸,然后进行试铺,为正式铺贴作好准备。
  (5)卷材铺贴
  第一层卷材采用空铺法施工,第二层卷材采用热熔法施工。
  按照基层上弹线位置空铺第一层卷材,卷材与卷材搭接采用液化气喷枪热熔法粘牢,卷材与卷材间搭接均为热熔不应小于100㎜。
  第二层卷材施工:在铺设第二层卷材时,其搭接缝必须和第一层卷材的搭接缝错开不小于三分之一的卷材宽度,应注意安排好两层卷材之间的粘合的施工时间,不要间隔时间太长,以免第一层卷材表面污染灰尘后,影响两层粘合效果。同一层相邻两幅卷材的横向接缝,应彼此错开500mm以上,避免接缝部位集中。
  大面积铺贴时,持喷枪人应站在卷材滚铺的前方,把喷枪对准卷材和基面的交接处,同时烘烤卷材底面与基层交界处,使卷材底面的改性沥青熔化,沿卷材幅宽往返加热,边烘烤边向前滚动卷材,用压辊滚压,排除卷材与基层间的气体,使卷材与基层粘结牢固。使用热熔法施工时,要求火焰加热均匀,过分加热会烧穿卷材,温度不够、卷材推进太快,卷材粘结不牢固,因此施工时要注意调节火焰的大小及移动速度。喷枪头距离卷材面保持在300~500mm距离,与基层成60º角
  (6)卷材搭接缝施工
  在热熔粘结搭接缝前,先将下一层卷材表面的隔离层用喷枪熔化,具体操作,由持喷枪的工人用抹子当挡板沿搭接线向后移动,喷枪火焰随挡板一起移动,喷枪应紧靠挡板,距离卷材约50~100mm。
  (7)卷材的搭接宽度为长、短边均不应小于100mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷枪均匀热熔卷材搭接缝用小抹子把边抹好。
  (8)铺贴平面和立面连接部位的卷材。在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。立面墙上防水层应满粘。地下室立面与底板面的交接处,卷材的接缝应留在底板平面上,距离立面应不小于600mm。4.2.2.10清扫、自检、验收施工时应分片包干,完工后施工人员认真打扫、清除下脚料和垃圾,然后按《地下防水工程质量验收规范》(GB50208-2011)认真检查,自检合格后报总包、工程监理检查验收。(9)成品保护卷材的铺设与细石混凝土保护层施工宜同步进行。即卷材铺设2~3个轴线后即可开始进行细石混凝土保护层的施工。
  四、地下室外墙防水施工
  1、施工工艺流程
  基层处理→刷基层处理剂→铺贴附加卷材层→热熔铺大面积防水卷材→热熔封边→隐检验收→60厚膨胀聚苯板保护层→2:8灰土回填,素土同步回填。
  2、施工工艺
  (1)基层处理
  地下室外墙止水螺栓突出墙面的部分用气焊割除,并用扁口錾子修整周围混凝土后,用1:2水泥砂浆修补平整。模板拼缝处砼错台用磨光机打磨平整,麻面、气孔用1:2水泥砂浆抹实压光,将外墙面上附着的砂浆疙瘩等杂物清除干净,保持外墙面牢固、平整、清洁、干燥,无空鼓、裂缝。外墙阳角用磨光机打磨出圆弧角,半径不小于50mm。出墙面的管根用1:2水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续集中处,管与管之间的管根也要处理到位,防止遗漏。墙面顶部防水收头处的凹槽,清理干净后用1:2的水泥砂浆抹出凹槽槽口,阴阳角部位抹成圆弧角。
  (2)刷基层处理剂
  要求同底板SBS防水卷材施工。
  (3)铺贴附加卷材层
  要求同底板SBS防水卷材施工。
  (4)热熔铺贴大面积防水卷材
  要求同底板SBS防水卷材施工。铺贴方向:外墙SBS防水卷材应沿着外墙垂直方向由下至上铺贴。满粘法施工,粘贴密实,严禁空鼓。
  (5)搭接要求
  外墙SBS防水卷材搭接要求与底板防水卷材和搭接要求基本相同。甩茬搓茬部位搭接150mm。
  (6)封边处理,检查验收
  外墙每层防水卷材铺贴完后,应进行封边处理,封边要求同底板防水卷材相应做法。防水卷材铺贴完成,经自检合格,报总包、监理验收。
  (7)保护墙卷材施工。
  采用外防外贴法施工时,在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。在永久性保护墙、临时保护墙顶上可空铺卷材,并使上层卷材长出下层卷材不小于30cm。将卷材固定在临时保护墙上,压砖并抹低标号砂浆保护,以使接头不被损坏和玷污。
  (8)地下室外墙卷材配置地下室外墙卷材配置应顺长向上下铺贴。
  (9)地下室外墙卷材错槎接槎。
  (10)地下室防水收头。
  五、地下室顶板防水施工
  1、工艺流程
  基础顶板:清理基层→涂刷基层处理剂→铺贴附加层卷材→与外墙沿至顶板上的卷材相接→热熔铺贴大面积卷材分层铺设→自检、清扫→验收。
  2、施工工艺
  首先在阴、阳角处理做防水增强层后再做大面积防水层。其他施工工艺同基础底板施工。
  (1)阴阳角:阴阳角处的基层处理后,先铺一层卷材附加层,附加层卷材要剪成下图所示形状,铺贴时要满粘在基层上。阴阳角卷材铺贴
  (2)集水坑防水处理:集水坑构造和高低跨处(分区交界处)的阴阳角均要设置附加层
  (3)后浇带防水做法:后浇带需做超前止水的,浇注过程中需在迎水面嵌入外贴式止水带,然后再做防水层。
  后浇带的防水处理:在处理完后浇带的阴、阳角防水增强后,防水卷材应顺着后浇带的延伸方向施工。不宜横向铺贴卷材,如出现后浇带高、低跨时,应处理好转角处的防水细部处理。
  (4)凡是施工缝处防水均须进行防水加层处理,增加一道附加层,每边伸出施工缝两侧不少于300mm
  (5)群管穿墙处防水处理
  六、地下室卷材粘铺防水注意事项
  1、先把卷材位置对准基准线摆正,长、短边搭接宽度均为为100mm(控制在95mm~105mm之间),将卷材卷起(注意卷起时切勿摞动卷材!)喷枪距卷材与卷材搭接边的夹角300mm左右均匀加热卷材搭接边,卷材熔融至黑亮色为度,不得过分加热,以免烧穿卷材。卷材表面融化后,随即向前滚铺。
  2、搭接部位应溢出热熔沥青油2—3mm为宜。
  3、防水层铺设应顺直、整齐,且不得出现褶皱或加热过火等缺陷。
  4、立面与平面的搭接应在平面上,距离立面600mm。相临两幅卷材的短边应错开至少500mm。
  5、双层防水做法时,上下两层卷材不得垂直铺设,搭接缝应错开1/3~1/2幅宽。且上下两层卷材必须粘接牢固,使两层形成一体。
  6、有电梯井、基础坑、集水坑的底板,应先做电梯井、基础坑、集水坑部位防水层,再做大面防水层。
  7、现场负责人对地下防水完工验收合格后,方能进行卷材搭接边封边处理,最后报监理验收。
  8、永久性挡土墙部位卷材应预留与立墙防水相连接的卷材(俗称卷材甩槎)。
  七、地下室防水质量验收标准
  1、质量检查与验收程序:班组长自检→现场负责人自检→报监理方验收。
  2、所有搭接边、细部节点必须全部检查。
  3、长短边搭接宽度为100mm,最多允许出现—20mm的误差。搭接边必须出油,出油宽度2-3mm为宜。
  4、卷材铺设应平整顺直,搭接尺寸准确,不得扭曲、皱折。
  八、地下室防水质量保证措施
  1、质量验收合格后方可进行搭接缝密封处理,确保搭接缝质量;
  2、实行技术交底制度,对所有施工人员进行有针对性质量教育;施工中落实自检、互检和专检制度,施工员、技术员及质检员施工中随时巡回检查,发现问题及时解决、纠正,杜绝不合格品流入下道工序;
  3、认真学习、领会施工图、施工方案及技术交底内容,施工前做好认真准备工作;
  4、防水施工队伍将施工区段落实到各施工人员,进行挂牌施工,责任到人;
  5、凡参与防水卷材施工的操作工人、技术管理和质量管理人员,均应参加技术规程培训;操作工人应经考核合格后持证上岗;
  6、卷材表面必须平整,不允许有孔洞、缺边和裂口。卷材胎基必须浸透,不应有未被浸渍的线色斑点;
  7、两幅卷材短边和长边的搭接宽度均满足规范规定,搭接宽度必须满足100mm。
  九、地下室防水成品保护
  1、施工人员应穿软质胶底鞋,严禁穿带钉的硬底鞋。在施工过程中,严禁非本工序人员进入现场。
  2、防水上堆料放物,都应轻拿轻放,并加以方木铺垫。
  3、施工用的小推车腿均应做包扎处理,防水层如搭设临时架子,架子管下口应加板材铺垫,以防破坏防水层。
  4、防水层验收合格后,可直接在防水层上浇筑细石混凝土或沙浆作刚性保护层,施工时必须防止施工机具如手推车或铁锨损坏防水层。
  5、施工中若有局部防水层破坏,应及时采取相应的补强措施,以确保防水层的质量。
  十、施工现场安全及文明施工措施
  1、进场前对全体施工人员进行安全教育和安全技术交底,坚持每天班前、班后讲安全,提高安全意识。安全员加强巡检,发现问题和隐患,及时解决和处理,杜绝安全事故。
  2、现场施工人员一律统一着装,统一配戴安全帽及胸卡,上、下班一律统一持证进出现场。3、施工现场严禁吸烟、赌博,一律禁酒,严禁大声喧哗、吵闹、打架。
  4、对于施工区域的垃圾应及时清理到总包方指定的区域;生活垃圾应分袋装,严禁乱扔垃圾、杂物,及时清运垃圾,保持生活区的干净、整洁,严禁在工地上燃烧垃圾。
  5、施工前进行教育培训,严格执行安全技术交底工作,坚持特殊工种持证上岗制度,进场施工人员每人进行安全考试,笔试合格后方可进场施工。
  6、施工现场区域周围设置安全围挡和警示牌。
  7、配备足够的灭火器(一般情况按照200平米一个的灭火器的密度)。消防器材要设在易发生火灾隐患或位置明显处,所有的消防器材均要涂上红油漆,设置标志牌。要保障消防道路的畅通。
  8、加强对易燃、易爆物品的管理,设置专用仓库存放,在存放处持明显警示牌,对于此类材料严格执行限领料制度,施工用的汽油远离作业区,设置专人给喷灯加油。喷灯不准带火放置,随用随点燃。
  9、配备专职安全员在施工过程中,必须遵守“先防护,后施工”的规定,施工人员必须佩戴安全帽、穿工作服、软底鞋,严禁在没有任何设防的情况下违章作业。
  10、防水作业上方和周围10米应禁止动用明火交叉作业。
  11、动用喷灯必须开动火证,由专人看火,并佩戴明显标志,看火人要认真负责,忠于职守,发现不安全因素及时制止和报告。
